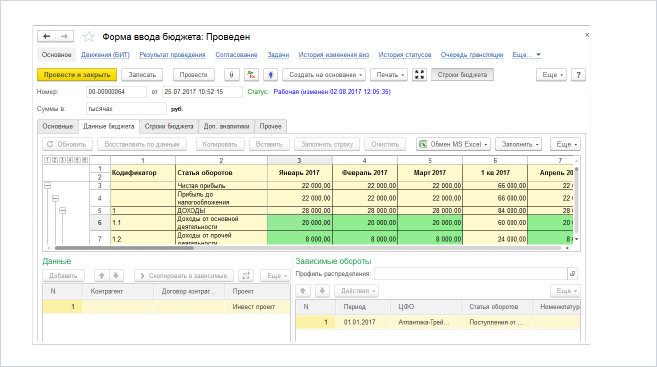

Назначение. Контроль бюджетных лимитов до согласования договора нужен для проверки расхода в тот момент, когда организация принимает финансовое обязательство. Проверка только на этапе формирования ЗРДС или оплаты выполняется слишком поздно: договор уже подписан, поставка заказана, а отказ от расхода может повлечь нарушение обязательств. В БИТ.ФИНАНС контроль можно выстроить как последовательность проверок от планирования закупки и согласования договора до заявки на расходование денежных средств и фактического отражения операции.
Условия применения. Методика подходит организациям, в которых утверждены бюджеты, выделены центры финансовой ответственности и установлены правила согласования расходов. До настройки требуется определить, какой документ резервирует лимит, когда резерв уменьшается или освобождается, как учитываются рамочные договоры, графики платежей, авансы, частичные исполнения и дополнительные соглашения. Эти правила фиксируются до разработки, поскольку один и тот же договор может по-разному влиять на БДДС, БДР и лимиты подразделения.
Используемые аналитики. Проверка строится по статье бюджета, ЦФО, периоду, сценарию и дополнительным аналитикам управленческого учета. Для проектной деятельности могут потребоваться проект, договор, объект, этап или направление. План и обязательство должны использовать одинаковые классификаторы. Если в бюджете расход запланирован по одной статье, а договор оформлен по другой, система обоснованно покажет отсутствие доступного лимита, даже когда общая сумма бюджета не превышена.
Порядок настройки. Сначала утверждается бюджетная модель и загружаются лимиты. Затем определяется документ, который формирует резерв по бюджету, и настраивается маршрут его согласования. Для обычного расхода проверка подтверждает наличие лимита; для превышения применяется отдельный маршрут с указанием причины, источника финансирования и ответственного за решение. После заключения договора резерв должен учитываться при последующих ЗРДС, чтобы одна сумма не была использована повторно.
Контроль исполнения. Финансовая служба должна видеть утвержденный лимит, зарезервированные обязательства, согласованные ЗРДС, проведенные платежи и остаток, доступный для новых решений. Отчет раскрывается до исходных документов и показывает, на каком этапе занята сумма. Такая структура отличает управляемый лимит от справочной цифры в бюджете и позволяет анализировать не только факт оплаты, но и будущую нагрузку на денежный поток.
Типовые ошибки. Нельзя проверять договор и ЗРДС независимо друг от друга: это приводит к двойному резервированию или, наоборот, к расходованию лимита дважды. Другие распространенные ошибки - общий ЦФО для нескольких подразделений, несопоставимые статьи, отсутствие версий бюджета, ручное снятие резерва и возможность оформить платеж без ссылки на согласованное обязательство. Для каждого исключения нужен отдельный регламент и отчет контроля.
Приемка результата. Проверяются как минимум пять сценариев: договор в пределах лимита, превышение лимита, изменение суммы дополнительным соглашением, частичная оплата и расторжение договора с освобождением резерва. Для каждого сценария фиксируются ожидаемый маршрут, изменение доступного остатка и отражение в отчете. Результат считается принятым после сверки бюджета, обязательств, ЗРДС и платежей по контрольному набору документов.
Результат внедрения. Руководитель ЦФО получает доступный остаток до согласования расхода, финансовая служба видит будущие обязательства, а казначейство работает с ЗРДС, уже прошедшими бюджетную проверку. BSG-IT на предпроектном обследовании определяет точки контроля, аналитики, исключения и критерии приемки, после чего настраивает выбранный состав функций БИТ.ФИНАНС и связанные документы учетной системы.
Иллюстрации к материалу

Официальные источники
Частые вопросы
Когда следует проверять бюджетный лимит?
До принятия обязательства: при согласовании закупки или договора. Повторная проверка выполняется при оформлении ЗРДС и изменении условий документа.
Что должно уменьшать доступный лимит?
Правило определяется методикой заказчика. Обычно учитываются зарезервированные обязательства, согласованные заявки и факт с исключением двойного учета одной суммы.
Можно ли разрешить расход сверх лимита?
Да, через отдельный маршрут с указанием причины, источника финансирования, ответственного решения и отражением отклонения в отчетности.
Как принимается настройка?
По контрольным сценариям договора в лимите, превышения, изменения суммы, частичной оплаты и освобождения резерва при расторжении.
Раздел по БИТ.ФИНАНС
Материалы связаны в практический маршрут: от выбора первой очереди до заявок, лимитов, календаря, бюджетирования и интеграций.
